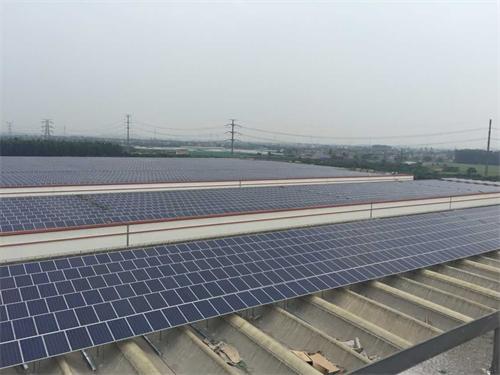

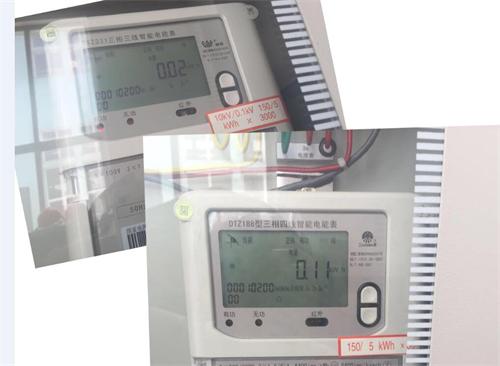

腾冉佳讯2.222MW光伏电站成功并网 |
发布日期:2016-7-1 | 新闻来源:销售部 |

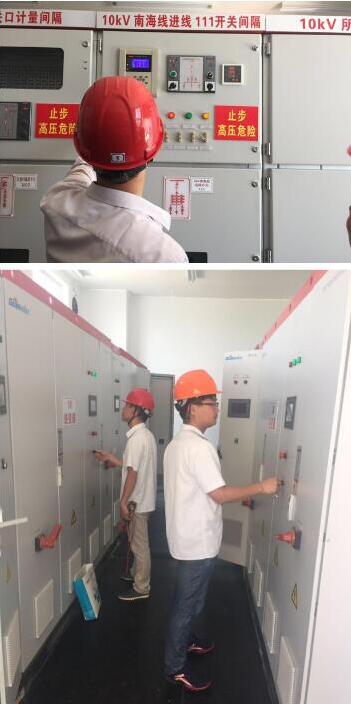

并网了,并网了!”随着电表上数字从0.02到0.11,所有现场的佳讯人都露出了灿烂的笑容。就像外面的天气一样,在经历了连续两周的阴雨天气后,今天终于迎来了好天气,同样在佳讯人不惧风雨的努力下常州腾冉电力投资有限公司建设的常州佳讯光电产业发展有限公司屋顶2.222MW光伏电站项目于2016年6月30日上午顺利并网调试成功。 图1:电能表 图2:2.222MW光伏电站屋顶 ![]() 本光伏电站项目属于光伏发电与建筑结合的BAPV项目,光伏方阵建设在常州佳讯光电产业发展有限公司厂房屋顶上,项目总装机容量2.222MW。由常州腾冉电力投资有限公司投资建设,佳讯光电从项目申报、电站设计、材料采购、施工并网一体化交钥匙完成,于2016年4月25日正式开工建设,于2016年6月30日顺利并网。 图:3:调试逆变器 本项目为10kV集中升压并网,外线约长度150M,并网方式T接,站内主要设备包括1条10kV母线6个高压间隔,2台1250kVA变压器,2台低压配电柜,4台逆变器,并配置有相关继电保护装置。站内还设置有综合自动化系统、交直流电源系统等。采用无线通信的调度通讯方式,给日后的维护带来了很大的便利。 |
